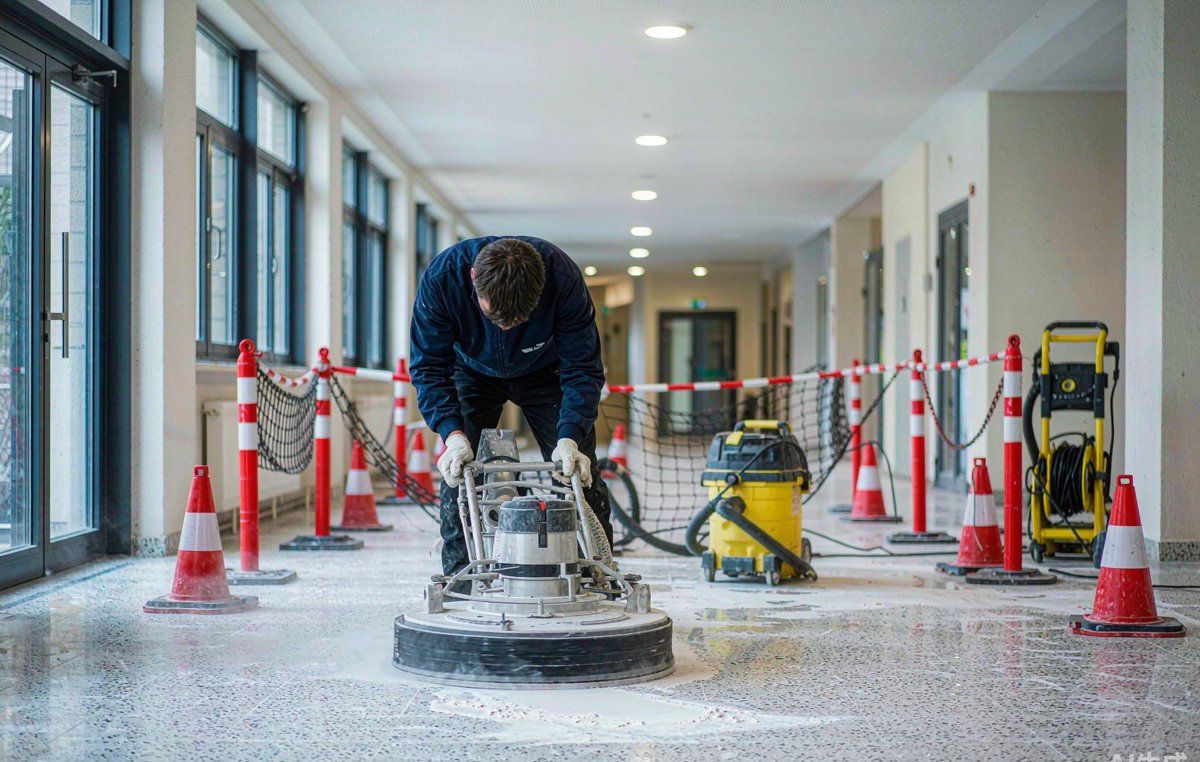

学校教学楼、实验楼、体育馆的大理石和水磨石地面,一个学期下来往往失光发花:走廊人流比写字楼大得多,课桌椅天天拖拽,消毒水和酸碱清洁剂长期腐蚀晶面,蜡层叠打后发黄。这些地面又没法在学期中动工,只能利用寒暑假的窗口期集中处理。学校石材翻新和普通商业项目不一样,工期卡得死、安全要求高、验收要留数据。本文把上海地区学校石材翻新的施工组织、工艺参数、防滑要求和价格行情一次讲清,给学校后勤和物业做参考。
上海中小学暑假约 50 至 60 天,寒假约 20 至 25 天,扣除装修、空调改造、暑期托管占用的时段,留给石材施工的实际窗口并不宽裕,组织上要卡三件事:
寒假窗口短的项目可以拆开做:寒假先处理楼梯、卫生间入口等安全敏感区域,暑假再做整体翻新,费用分两年摊,工风险也小。
学校常用的水磨石、大理石翻新流程与商业项目相同,但验收标准建议在合同里写明:
学生在走廊奔跑是常态,防滑比亮度更重要。楼梯踏步、卫生间入口、食堂门口等易湿区域,翻新后湿态摩擦系数 BPN 应不低于 45,坡道和车库出入口不低于 60,用摆式仪检测并留存数据。达不到的位置补做防滑处理,常用渗透型防滑剂,造价约 20 至 45 元每平方米,处理后不改变外观。同时建议做两件配套:大厅和门厅铺除尘垫,把泥沙挡在门外;课桌椅统一加装脚垫,能明显延缓划痕复发。防污方面,翻新后滚涂渗透型防护剂,茶水、牛奶洒落及时擦除即可不留印,对食堂和实验室地面尤其实用。
学校项目多走比价流程,提醒一点:报价里如果不含防护剂和边角手工处理,开学后一个月墙脚、柱边就会先发暗,签合同前要把这两项写进去。
翻新放在暑假还是寒假?整体翻新建议放暑假,窗口长、可以配合通风;寒假做局部晶面养护、起蜡打蜡和防滑补做,工期 2 至 3 天即可完成。
施工期间会不会有味道影响托管班?研磨为湿法作业无粉尘,晶面剂和防护剂为水性材料,气味轻微。有暑期托管的学校可以错层施工,作业层与托管层分开。
旧蜡层很多年没起过,还能直接做结晶吗?不能。旧蜡隔在石面与晶面剂之间,结晶层附着不牢,一两个月就剥落。必须先起蜡再研磨结晶,这一步不能省。
翻新后学期中怎么保养?日常尘推加中性清洁剂拖地,每学期中补做一次晶面养护即可维持光泽。严禁用洁厕剂、84 原液拖地,这是学校地面失光最快的单一原因。
体育馆和食堂的地面能做一样的工艺吗?食堂重油污区域先除油再做防护,光泽度可以适当放低换防滑;体育馆以耐磨和防滑为先,建议光面加防滑处理的组合。
